Повечето планирани AI центрове за данни може никога да не бъдат построени: Феноменът на „хвалебствените мегавати“

Източник: Business Insider / Datawrapper Analysis

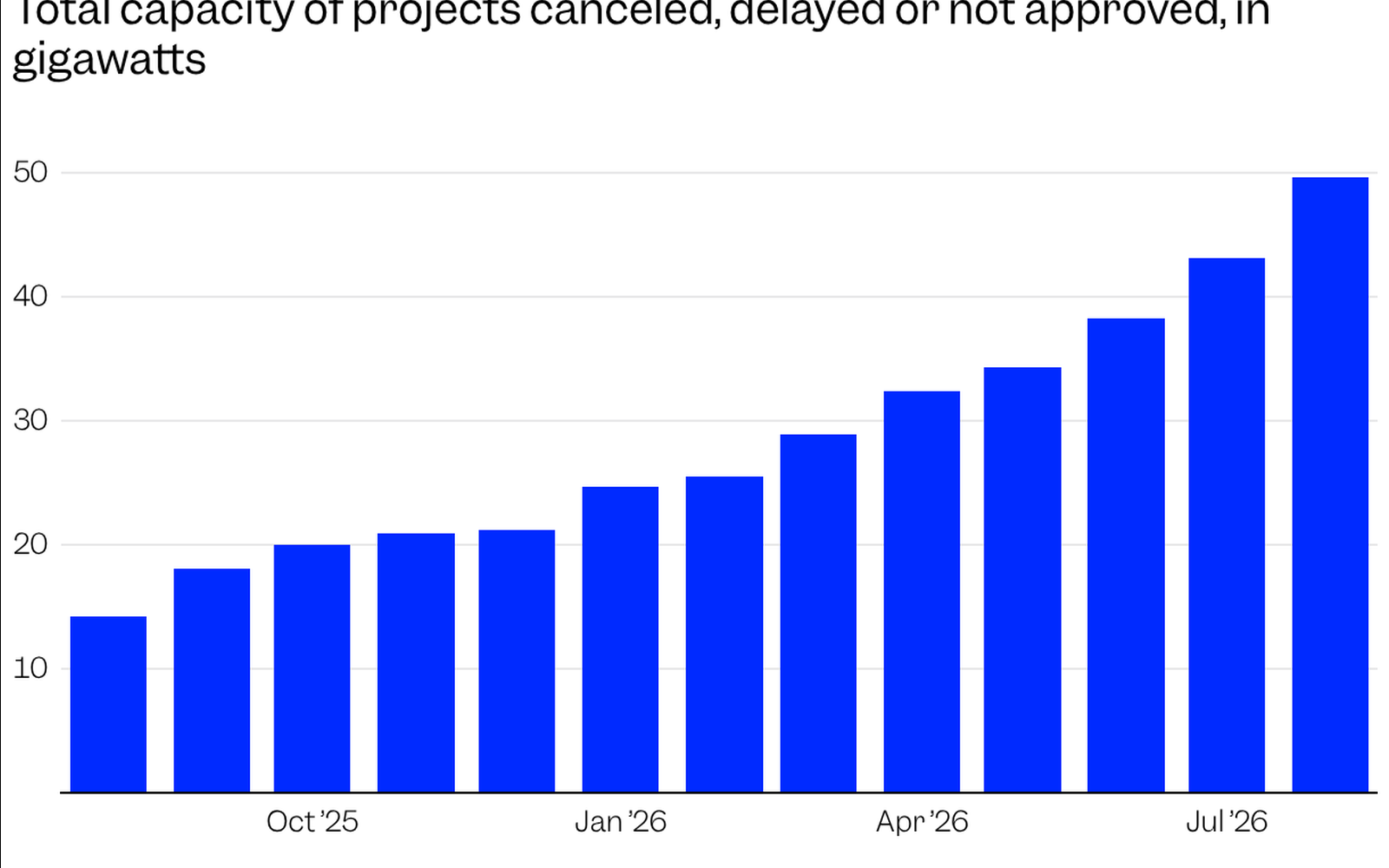

Огромна част от стотиците шумно обявени проекти за мегаватни центрове за изкуствен интелект по света вероятно никога няма да видят бял свят [1]. Според ново задълбочено разследване, публикувано от Business Insider, общият обем на „блокирания капацитет“ (Stranded Capacity) – проекти, които са отложени за неопределено време, отказани от регулаторите или официално прекратени – е нараснал от 14.2 гигавата през август 2025 г. до внушителните 49.6 гигавата през октомври 2026 г.
Индустриалните експерти наричат това явление „парада на хвалебствените мегавати“ (Bragawatts) – явление, при което строителни предприемачи и инвестиционни фондове обявяват гигантски планове за центрове за данни, за да привлекат финансиране, без да разполагат с реално одобрени разрешителни за захранване от регионалните електропреносни оператори.
Физическите граници на електропреносната мрежа
Основната спънка пред експанзията на изкуствения интелект се оказа не наличността на силициеви чипове, а бавният и консервативен сектор на електроенергийната мрежа. Докато изграждането на сграда за сървъри отнема между 12 и 18 месеца, присъединяването на консуматор от порядъка на 500 мегавата към националната мрежа изисква средно между 5 и 8 години.

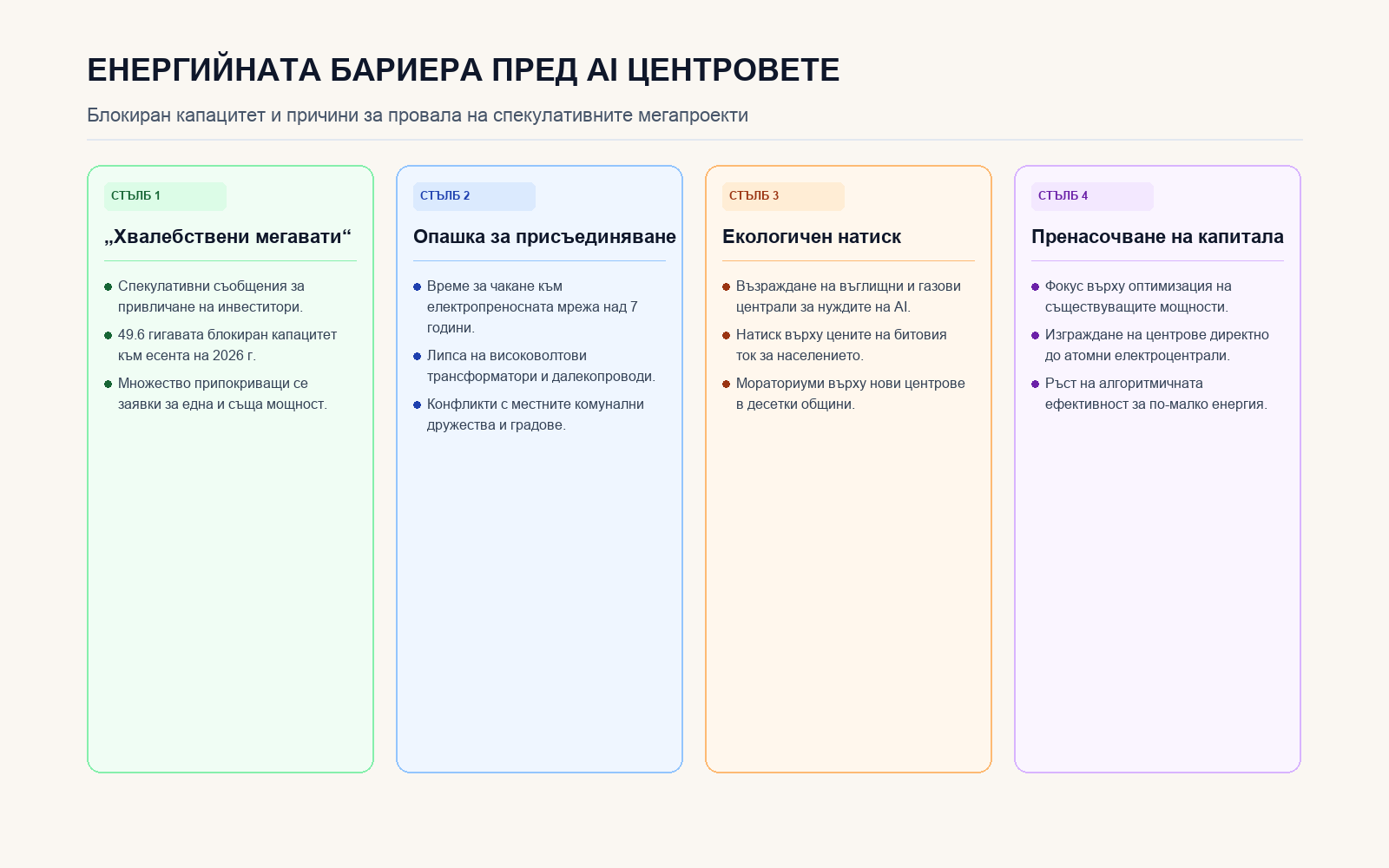

Сред ключовите дефицити са:
- Недостиг на големи силови трансформатори: Сроковете за доставка на специализирано високоволтово оборудване надхвърлят 4 години поради ограничения в производството на електротехническа стомана.
- Претоварване на базовите мощности: В редица американски щати (като Вирджиния и Охайо) регулаторите въведоха строги квоти, за да предотвратят претоварване на локалните мрежи и рязък скок в сметките за битов ток.
- Екологични конфликти: Опитите на технологичните компании да удължат живота на стари въглищни централи или да строят газови турбини предизвикаха масови съдебни искове от екологични организации и противоречат на целите за чиста енергия.
Дългосрочно макроикономическо отрезвяване
Този инфраструктурен блокаж налага дълбока преоценка на очакванията за безкрайно мащабиране на моделите чрез груба сила. Технологичните лидери осъзнават, че периодът, в който можеха просто да строят все по-големи енергоемки клъстери, достига своя физически таван.
В дългосрочен план това отрезвяване пренасочва инфраструктурните инвестиции в две стратегически посоки:
- Колокация до атомни реактори: Директни дългосрочни сделки с оператори на ядрени мощности зад електромерите на обществената мрежа (Behind-the-Meter).
- Алгоритмична икономия: Разработване на архитектури, които извличат същото ниво на разсъждение при 10 пъти по-малък разход на ток и FLOPS.
Балонът на спекулативните мегавати започва да се пука, оставяйки на терена само играчите с реален достъп до суверенни енергийни ресурси.

Анализ на физическите, регулаторните и финансовите бариери пред новите центрове за данни.
Източници
- Business Insider Energy & Infrastructure. (2026-10-22). Most AI data centers may never be built. Blame the 'bragawatts.' Business Insider Investigations. https://www.businessinsider.com/ai-data-centers-never-built-bragawatts-kevin-oleary-2026-10
- North American Grid Reliability Assessment. (2026-10-22). Interconnection Queues and Speculative Data Center Demands Across Regional Transmission Organizations.
