Буумът на AI центрове за данни се сблъсква с криза от „проекти-призраци“ и недостиг на енергийни мощности

Публикувано от Svetni.me Editorial на 24 октомври 2026 г.

Електропреносна подстанция и индустриална мрежа за захранване на изчислителни центрове
Източник: Business Insider / Getty Images

Експлозивният буум в изграждането на центрове за данни за изкуствен интелект се сблъска с неочаквано и опасно явление: масово разпространение на „проекти-призраци“ в електропреносните опашки в Северна Америка и Европа [1]. Инвестиционни посредници и спекуланти подават фиктивни заявления за присъединяване на десетки гигавати мощности към енергийната мрежа, надявайки се по-късно да препродадат запазените слотове на отчаяни хиперскейлъри с астрономически надценки.

Този феномен, известен в индустрията като надпревара за „хвалебствени ватове“ (bragawatts), парализира работата на регионалните мрежови оператори. Докато реалните компании с милиардни капиталови разходи (Capex) чакат между пет и седем години за свързване на нови сървърни мощности, хиляди мегавати остават замразени на хартия в несъществуващи проекти.

Механизъм на спекулацията и дефицит на инфраструктура

Кризата с достъпа до енергийна инфраструктура поставя на изпитание физическите граници на дигиталната експанзия:

  • Ниски входни бариери: В много юрисдикции таксата за подаване на първоначално искане за присъединяване на стотици мегавати струваше едва няколко хиляди долара, превръщайки процеса в казино за имотни брокери.
  • Ескалация на разходите: Липсата на свободен ток принуждава технологичните гиганти да купуват цели енергийни компании, да сключват 20-годишни договори с ядрени електроцентрали или да изграждат собствени газови турбини на място.
  • Заплаха за битовия сектор: Претоварването на подстанциите заплашва стабилността на захранването за населението и води до рязко покачване на местните комунални тарифи.

Дългосрочни макроикономически и пазарни последици

Енергийната блокада окончателно разбива илюзията, че мащабирането на изкуствения интелект е чисто софтуерно или алгоритмично предизвикателство. Физическите ограничения на трансформаторните заводи, производството на високоволтови кабели и капацитетът на електроцентралите се превръщат в най-голямата спирачка пред възвръщаемостта на технологичните инвестиции.

Регионалните енергийни регулатори като FERC в САЩ вече започват драстични реформи, въвеждайки строги невъзстановими депозити от десетки милиони долари и правила от типа „използвай или губиш“ за всяка запазена мегаватова квота. Това неизбежно ще спука балона на междинните спекуланти, но ще концентрира цялата налична енергийна мощ единствено в ръцете на четирите най-богати технологични корпорации в света, задълбочавайки олигопола в AI сектора.

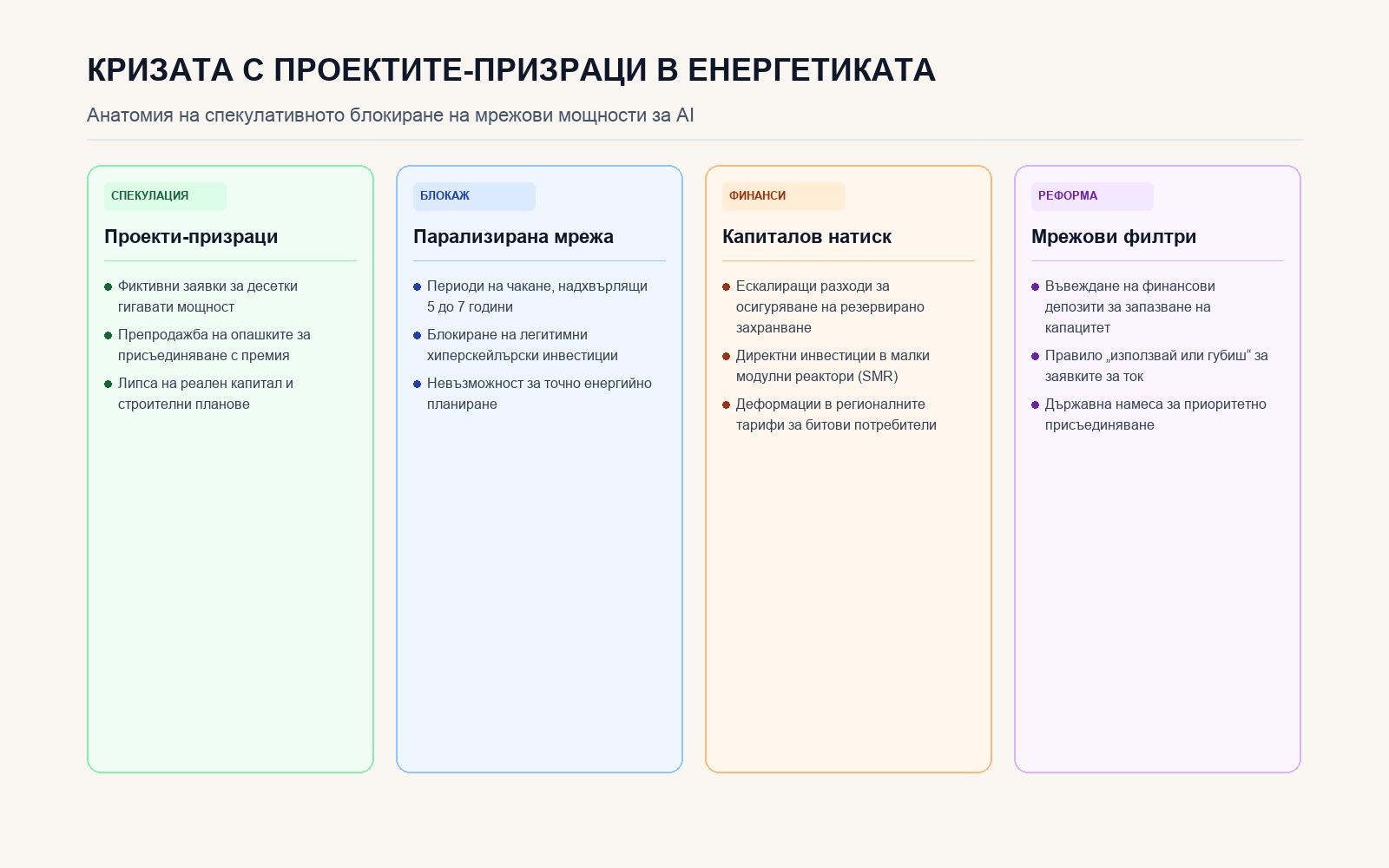

Инфографика: Кризата с проектите-призраци в енергетиката
Анатомия на спекулативното блокиране на мрежови мощности за AI

Източници

  1. The AI data center boom has a ghost problem – Business Insider
